機電安裝與土建怎么協調配合?對于一些機電安裝中的大型管道,為了保障管道安裝的安全性和可靠性,需要使用化學錨栓來保證受力的可靠性,因此這種施工比較復雜,而且成本比較高,那么機電安裝與土建怎么協調配合呢?下面公共安全小編告訴大家。
在結構施工階段,一是冷站設備和主空調管道支架用的結構埋件的配合,以往工程管道支架都是采用使用膨脹螺栓在結構上固定,金屬脹栓都是分包采購基本也沒什么品牌要求,對于承重部位較大的地方金屬脹栓的安裝質量不好保證,有一些大型管道,為保證受力的可靠性還需要使用化學錨栓,這樣施工比較復雜而且費用很高。

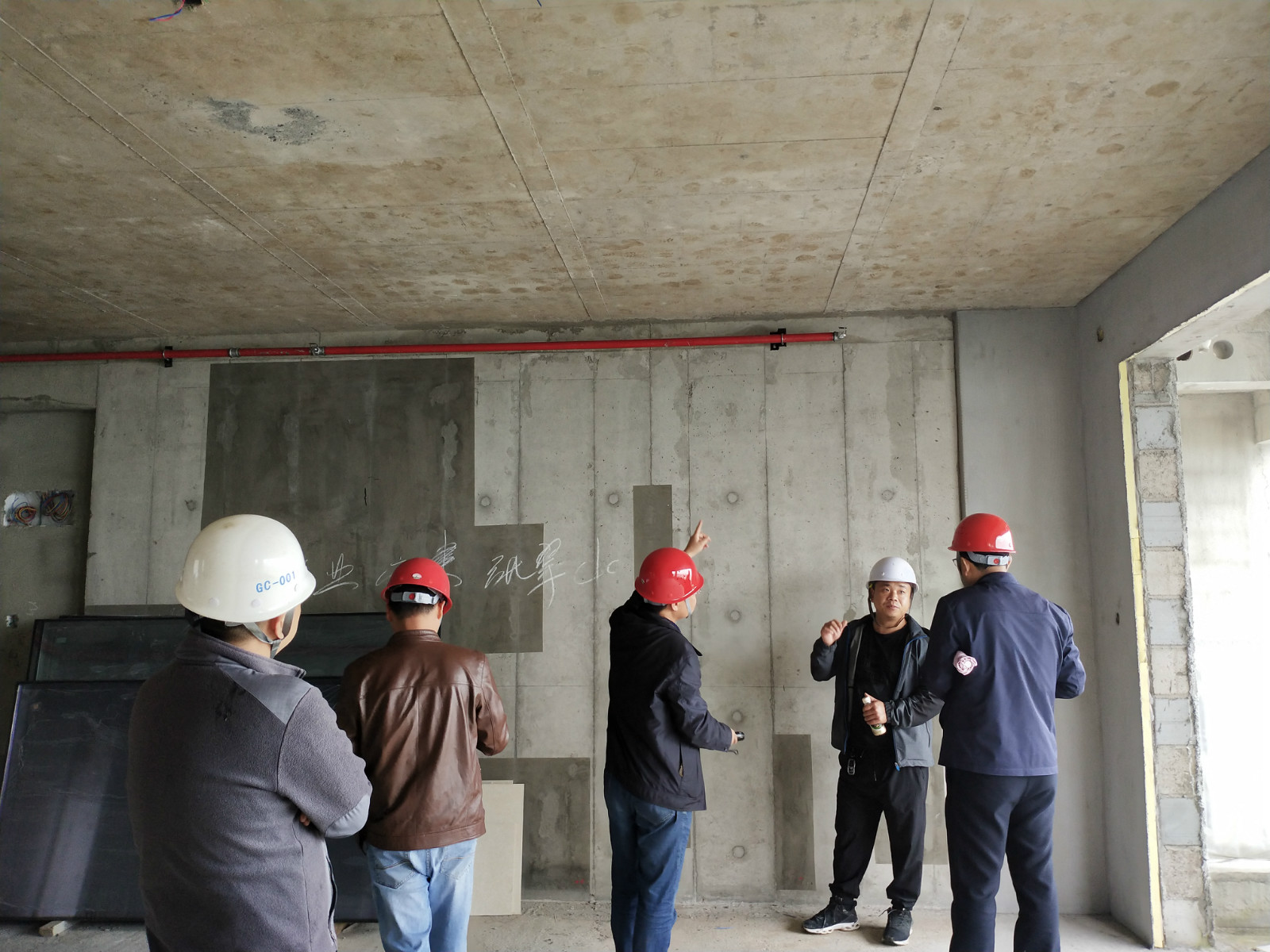

針對這個問題,要求在圖紙會審階段和項目土建技術一塊向業主、設計協調,說服業主、設計補充結構圖紙增加大型管道結構預埋件,在冷站區域我們采取的是3米間距的網格均布形式,如下圖所示,在冷站管線安裝時大部分支架,尤其是大的支架,都能直接利用預埋的鋼板焊接生根,提高了管道安裝的安全性。當然確實有一些結構預埋板用不上。
在立管和主要水平管道部位,我們采取方法是根據深化圖紙對管道支架位置進行預判,在頂板及結構柱等部位準確預留鋼板,從后期實際來看,安全可靠、經濟合理,利用率也比較高。針對局部部位的預制埋件費用并不會太高,出于安全考慮業主一般都會同意。
結構洞核對:
結構專業無論墻體還是樓板的洞口預留,有相當大一部分是用于后期機電安裝,那么機電工長有責任有義務對結構預留洞口的位置、尺寸進行校核。
應該首先在結構施工前校核建筑結構圖紙的洞口位置是否與機電圖紙一致,彌補結構圖紙未體現或遺漏的洞口;在施工時機電的工長還需要在混凝土澆注前現場測量洞口綁筋支模后的尺寸,確保澆筑后的準確性。
項目也發生過現場漏留或圖紙不對應的,因為一般承擔深化設計的責任,很難和業主辦理索賠,只能項目承擔損失
水池套管預埋:
大廠房項目預留預埋其中一項重要內容就是水池套管預留,由于大廠房的水池大部分用于水處理,套管材質特殊,精度要求高,漏留或錯留處理及其繁瑣。機電工長需仔細核對圖紙,對于套管材質與水池做法是否匹配,套管位置是否正確等在圖紙中進行核對。對于套管施工及質量控制,在定位及套管固定方面需特別關注。
